海拔4500米建变电站,给冻土盖棉被,给主变穿“软甲”|走进重点工程建设现场

综合

关注

确定不再关注此人吗

来源:国网河南电力

10月的藏北羌塘草原,晴空万里、澄澈明净,念青唐古拉山白雪皑皑、巍峨耸立。早晨不到7点,天边刚透出一线亮光,海拔4500米的乌玛塘500千伏变电站施工现场已经热闹起来:吊臂凌空起落,挖掘机嗡嗡作响,身着棉工装的建设者们,在雪域高原上忙碌着。

乌玛塘500千伏变电站是西藏地区的一项重要的电网工程,建设标准高,施工难度大。

冻土“变脸”,

基础施工怎么稳固?

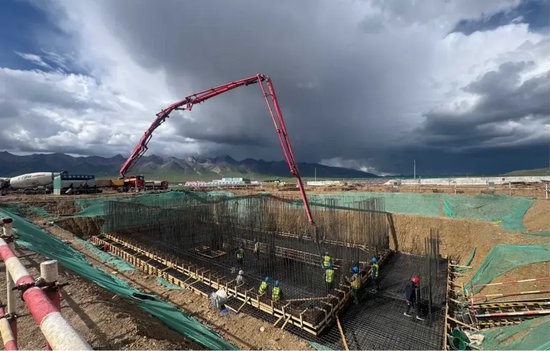

冻土现象是高原施工的首个“拦路虎”。乌玛塘冬季极端低温低至零下30摄氏度,冬季土层里的水凝结成冰后膨胀,地面就像发面馒头一样往上鼓;夏季气温回升,冰层融化,土地则“泄了气”似的往下陷。

这种现象极易造成工程基础变形破损,低温环境还易导致混凝土强度不足、开裂报废。

为确保施工质量合格,项目部“算好日子”:把混凝土浇筑施工严格控制在6月至10月,气温较为温暖,避免低温作业风险。

平原上基础养护靠洒水,高原冻土基础养护得靠“捂”。混凝土浇筑完成后,现场立即搭设保温暖棚,并覆盖多层保温棉被,安排专人24小时测温值守。

施工,也得看天。藏北高原的天气说变就变,从不和人“打招呼”,上一刻日头刺眼,下一刻雨雪冰雹可能就砸下来。项目团队把整个工程拆解成13条主线,再将每条主线划分为多个作业区域,“雨雪一来就停,天气放晴就干”,根据天气变化及时开工和停工,避免大面积铺开作业不好撤离设备和人员。

为提升施工质效,施工现场配备了电动、汽油双套振捣设备,防止设备“趴窝”。项目部推行“一机一案”,针对钩机、吊车等特种施工机械制订专项措施,结合实时地质勘测数据随时调整施工参数,将施工误差控制在毫米级。

目前,乌玛塘500千伏变电站新建工程的土建施工已进入冲刺阶段,整体形象进度达62%。乌玛塘变电站500千伏气体绝缘金属全封闭组合电器(GIS)室钢结构已顺利完成首吊,主控楼主体结构按期封顶。站内主控楼、站用电室均已封顶,各电压等级GIS厂房筏板基础浇筑全部完成,钢结构吊装完成过半。按照里程碑计划,项目部将在今年冬歇期前完成全部建筑物砌筑和钢结构封顶,为电气安装进场争取宝贵时间。

毗邻地震活动断裂带,

变压器安装怎么抗震?

乌玛塘变电站毗邻念青唐古拉山地震活动断裂带,是我国高海拔地区唯一一座按9度抗震设防标准建设的500千伏变电站。严苛的地质条件,对主变压器基础抗震能力要求极高。

“高原上浇混凝土,跟平原完全是两码事。”项目副经理黄翔经常蹲在基坑旁,现场测定混凝土入模温度。高原低温叠加强风,导致混凝土浇筑时水分蒸发量大,表层容易结硬壳,内部却还没凝固,内外收缩程度不一致易产生裂缝。

主变压器基础是整个抗震体系的核心部位。普通基础有了裂缝,最多影响耐久性,但主变压器基础一旦开裂,埋在里面的阻尼装置、柔性构件的作用会大打折扣。更严重的是,如果基础强度达不到设计值,地震发生时,设备倾覆风险会非常大。

“单个电力变压器超200吨,受地震影响明显,我们在主变上试点应用柔性阻尼限位复合隔震技术。”乌玛塘500千伏变电站建设项目经理王园园说。隔震层像给主变压器穿上了一层“软甲”,可以吸收地震能量,减少主变压器位移变形,避免放大共振。

施工团队在基础里精准预埋防震阻尼装置和柔性连接构件,严格管控标高、间距、锚固等参数;采用大体积混凝土一次连续振捣成型工艺,确保混凝土均匀密实,有效分散地震应力,提升设备基础抗倾覆、抗形变能力。

乌玛塘变电站钢结构用量超过2400吨,项目部联系厂家按吊装顺序安排发车,解决现场摆放难题。高空作业划分吊装、对接、校验专属区域,由专人全程监护,确保施工有序推进。

从冻土中的基础施工,到基础上的隔震装置,再到支架上的电气设备,乌玛塘变电站的抗震防线正一层层“生长壮大”。

夜幕降临,草原沉入寂静,项目部办公室的灯还亮着。

在与冻土、地震带打交道的这些日子里,王园园和同事们对高原的“脾气”摸得越来越准。眼看着主控楼一天天长高、钢结构一片片立起来,他感觉自己的付出有了成效。

再过不久,这座从冻土里“长”出来的变电站,就要为雪域高原注入新的能量。
